Najważniejsze decyzje przed startem prac
- Najpierw oceń stan techniczny budynku, a dopiero potem wybieraj zakres i standard wykończenia.
- Sprawdź formalności, jeśli plan obejmuje ściany nośne, dach, elewację, otwory okienne lub instalacje.
- Zakładaj rezerwę 15-20% budżetu na niespodzianki, które wyjdą dopiero po demontażu.
- Najpierw wykonuj prace brudne i mokre, a dopiero później wykończenie i montaż końcowy.
- Porównuj oferty na tym samym zakresie, bo najtańsza wycena często pomija część robót.
Najpierw oceń stan budynku, a nie kolory ścian
Z mojego doświadczenia dobry plan zaczyna się od chłodnej diagnozy, a nie od wyboru płytek. Jeśli dom jest starszy albo przez lata był remontowany punktowo, trzeba sprawdzić, co naprawdę nadaje się do poprawy, a co tylko wygląda źle. Inaczej łatwo wpaść w schemat: najpierw estetyka, potem niespodzianki w instalacjach i poprawki za podwójną stawkę.
Ja dzielę zakres na trzy grupy: prace konieczne, prace sensowne przy okazji i elementy, które mogą poczekać. To prosty filtr, ale bardzo skuteczny, bo chroni przed rozlewaniem się budżetu na drobiazgi. W praktyce warto sprawdzić przede wszystkim:
- stan dachu i ewentualnych przecieków,
- wilgoć w ścianach, piwnicy i przy podłogach,
- instalację elektryczną, wodno-kanalizacyjną, grzewczą i wentylację,
- okna, drzwi i mostki termiczne,
- pęknięcia tynków, osiadanie podłóg i stan stropów,
- to, czy w budynku nie ma ukrytych warstw z poprzednich napraw, które trzeba najpierw usunąć.
Jeśli któryś z tych punktów budzi wątpliwości, lepiej zapłacić za oględziny fachowca niż później za poprawki. To właśnie na tym etapie najłatwiej oddzielić zwykłe odświeżenie od remontu, który wymaga szerszej ingerencji. Kiedy już wiesz, co naprawdę trzeba zrobić, warto od razu sprawdzić formalności.
Formalności w Polsce lepiej sprawdzić przed zakupem materiałów
Przy malowaniu, wymianie podłóg czy odświeżeniu łazienki formalności zwykle są minimalne. Inaczej robi się wtedy, gdy plan obejmuje ściany nośne, strop, dach, elewację, otwory okienne albo większą ingerencję w instalacje. W takich sytuacjach granica między remontem a przebudową bywa cienka, więc nie opierałbym się na domysłach.
Jak przypomina GUNB, w razie wątpliwości najlepiej skontaktować się z właściwym starostwem albo urzędem miasta, bo to tam najczęściej można ustalić, czy wystarczy zgłoszenie, czy potrzebne będzie pozwolenie. W praktyce szczególnej uwagi wymagają:
- prace przy elementach konstrukcyjnych,
- zmiana układu otworów okiennych i drzwiowych,
- ingerencja w dach lub więźbę dachową,
- prace przy instalacji gazowej, kominowej i wentylacyjnej,
- budynki objęte ochroną konserwatorską.
Jeśli dom ma status zabytku albo leży w strefie ochrony, nie zakładaj, że „to tylko naprawa”. W takich miejscach nawet pozornie prosta zmiana potrafi wymagać dodatkowych uzgodnień. Gdy formalności są już jasne, można przejść do najtrudniejszej części, czyli pieniędzy.
Ile to realnie kosztuje w 2026 roku
Najbardziej mylący jest jeden „średni” koszt. W domu cena zależy od stanu wyjściowego, regionu, zakresu instalacji i tego, ile rzeczy wyjdzie dopiero po rozbiórce. Dlatego rozsądniej patrzeć na przedziały niż na jedną liczbę, która brzmi dobrze, ale niewiele mówi.
| Zakres prac | Orientacyjny koszt | Co to zwykle oznacza |
|---|---|---|
| Odświeżenie wnętrz | 300-700 zł/m² | Malowanie, drobne naprawy, proste podłogi, bez głębokiej ingerencji w instalacje |
| Remont częściowy | 800-1500 zł/m² | Łazienka, kuchnia, część instalacji, wymiana wybranych elementów stolarki |
| Głęboka modernizacja | 1500-3000 zł/m² | Wymiana instalacji, większe demontaże, nowe posadzki, naprawy podłoży, docieplenie wybranych elementów |
| Rezerwa na niespodzianki | +15-20% | Wilgoć, nierówne ściany, dodatkowe poprawki, przeróbki po odkryciu starych warstw |
Przy domu 120 m² różnica robi się bardzo konkretna: od około 36-84 tys. zł przy lekkim odświeżeniu do mniej więcej 180-360 tys. zł przy głębokiej modernizacji. I to jeszcze bez rzeczy, które wiele osób pomija w pierwszym kosztorysie: wywóz gruzu, transport materiałów, projekt, nadzór, osuszanie, a czasem nawet tymczasowe lokum. Właśnie dlatego ja zawsze zakładam bufor, bo on ratuje spokój bardziej niż najładniejsza wycena na papierze.
Kiedy budżet jest już oszacowany, najważniejsze staje się pytanie, w jakiej kolejności robić prace, żeby nie płacić dwa razy za to samo.

Kolejność prac, która oszczędza poprawki

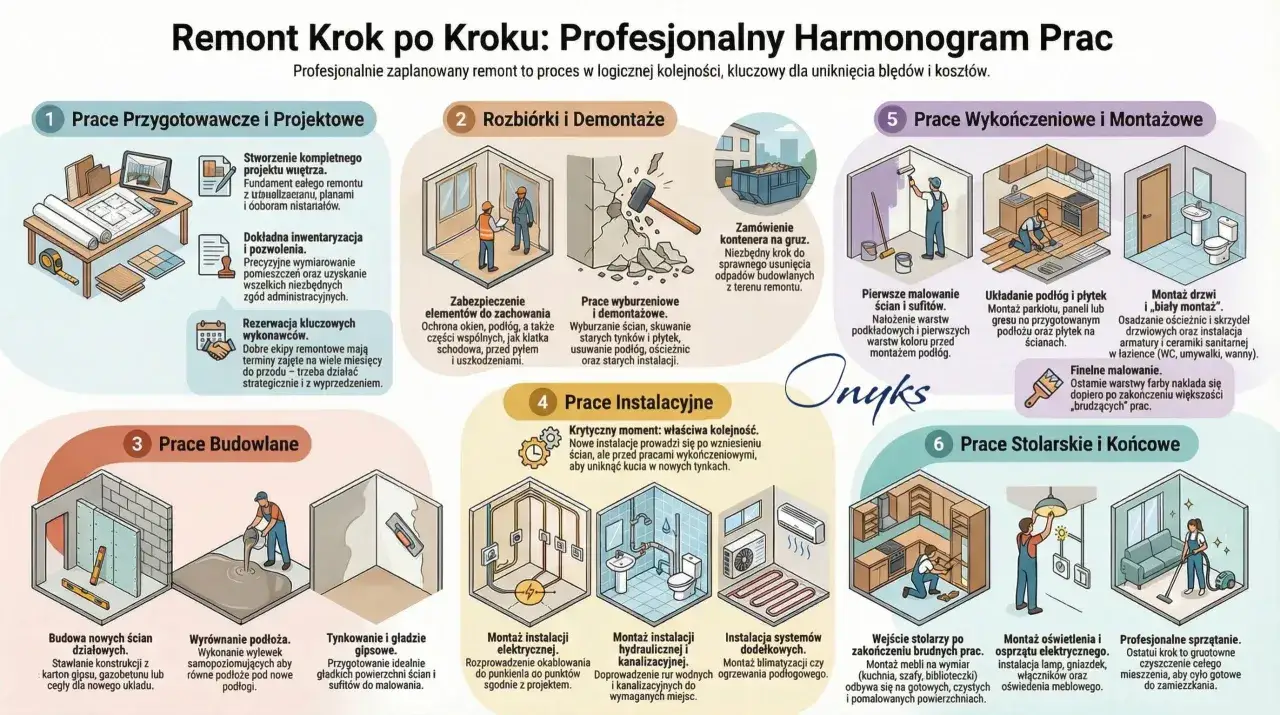

Najlepsza kolejność jest dość prosta: najpierw to, co brudne i konstrukcyjne, później to, co wymaga wyschnięcia, a na końcu wykończenie. Brzmi banalnie, ale właśnie tu najczęściej powstają kosztowne błędy. Jeśli pomalujesz ściany przed wymianą instalacji albo położysz podłogi przed naprawą podłoża, będziesz wracać do tych samych miejsc dwa razy.
- Inwentaryzacja i pomiary - zapisuję wymiary, stan ścian, piony, poziomy i miejsca problematyczne. Bez tego łatwo zamówić za dużo albo za mało materiału.
- Demontaże i rozbiórki - usuwam stare okładziny, zabudowy, zużyte warstwy i wszystko, co ma zniknąć przed nowymi pracami.
- Instalacje - elektryka, wod-kan, ogrzewanie, wentylacja. To etap, którego nie wolno odkładać na koniec, bo późniejsza korekta niszczy świeże wykończenia.
- Prace mokre - tynki, wylewki, hydroizolacja. Hydroizolacja to po prostu zabezpieczenie przed przenikaniem wody, szczególnie ważne w łazience, pralni i przy wejściu.
- Stolarka i zabudowy - okna, drzwi, zabudowy g-k, ocieplenie wybranych fragmentów, jeśli są w harmonogramie.
- Wykończenie - płytki, podłogi, malowanie, listwy, osprzęt elektryczny i detale.
- Montaż końcowy - armatura, ceramika, lampy, biały montaż. To termin techniczny oznaczający finalne podłączenie i zamontowanie wyposażenia sanitarnego.
Jeśli remont obejmuje dach, okna albo ocieplenie, dobrze jest dopasować je do tej samej logiki: najpierw zamknięcie bryły, potem wnętrza. Dzięki temu nie niszczysz świeżych warstw i nie walczysz z wilgocią po deszczu. Gdy harmonogram jest ustawiony, najłatwiej zepsuć go już tylko zmianami zakresu i słabą kontrolą kosztów.
Jak nie przepalić budżetu na zmianach w trakcie
Najwięcej pieniędzy ucieka nie na samych materiałach, tylko na decyzjach podejmowanych w biegu. „Skoro już tu jesteśmy, zróbmy jeszcze to” brzmi niewinnie, ale po kilku takich poprawkach koszt rośnie szybciej niż standard wykończenia. Z mojego doświadczenia najlepiej działa bardzo twardy podział na to, co jest w umowie, i to, co jest już zmianą.
Żeby nie rozmyć kosztorysu, pilnuję kilku rzeczy:
- zamykam zakres robót przed startem,
- porównuję oferty z takim samym opisem prac,
- proszę o rozbicie na robociznę, materiały i dodatkowe pozycje,
- nie płacę dużej części z góry,
- trzymam rezerwę 15-20% i nie traktuję jej jako pieniędzy „na ładniejsze dodatki”,
- zapisuję, kto odpowiada za transport, odpady i odbiory po etapach.
Warto też pamiętać o kosztach, które wyglądają na poboczne, a potrafią realnie namieszać: wynajem kontenera, osuszanie, dodatkowe naprawy po skuciu starych warstw, transport ciężkich materiałów czy tymczasowe ogrzewanie. W starych budynkach wilgoć i krzywe podłoża są częstszym problemem niż niedobór płytek, więc to one powinny być policzone jako pierwsze. Następny krok to wybór ludzi, którzy te założenia faktycznie dowiozą.
Ekipę i zakres prac warto sprawdzać jak dokument, nie jak obietnicę
Najtańsza ekipa nie zawsze jest najtańsza na końcu. Jeśli wycena jest niepełna albo ktoś liczy tylko „robociznę bez drobnicy”, końcowy rachunek często rośnie w sposób trudny do kontrolowania. Dlatego ja wolę trzy dobrze porównane oferty niż jedną bardzo atrakcyjną liczbę, za którą stoją niedopowiedzenia.
Przed podpisaniem umowy sprawdzam przede wszystkim:
- czy wykonawca robił podobne realizacje, a nie tylko „ogólnie remonty”,
- czy potrafi pokazać zdjęcia i opisać technologię prac,
- czy zakres jest rozpisany etapami,
- czy harmonogram uwzględnia przerwy technologiczne na schnięcie i odbiory,
- czy płatności są powiązane z wykonaniem konkretnych etapów,
- czy jest jasne, kto kupuje materiały i kto odpowiada za ich odbiór,
- czy w umowie znalazła się informacja o poprawkach i gwarancji.
Jeśli ktoś nie chce niczego spisać, traktuję to jako sygnał ostrzegawczy. Dobra ekipa nie obraża się na precyzję, bo precyzja chroni obie strony. Z takim podejściem łatwiej przejść przez cały proces bez nerwowych zwrotów akcji i z dużo większą szansą na przewidywalny efekt.
Trzy decyzje, które najbardziej poprawiają efekt przed pierwszym młotkiem
Gdybym miał wskazać tylko trzy rzeczy, które naprawdę robią różnicę, postawiłbym na diagnozę stanu budynku, kolejność robót i rezerwę finansową. To właśnie te elementy decydują, czy remont przebiegnie w miarę spokojnie, czy zamieni się w serię dopłat i poprawek.
- Najpierw sprawdź technikę, potem estetykę - zły dach, wilgoć albo instalacja potrafią zniszczyć nawet świetne wykończenie.
- Nie zaczynaj od detali - listwy, lampy i dekoracje mają sens dopiero wtedy, gdy zamknięte są roboty konstrukcyjne i instalacyjne.
- Zostaw margines na niespodzianki - 15-20% rezerwy to nie luksus, tylko bezpiecznik dla całego planu.
Jeśli te trzy decyzje są dopięte, reszta staje się dużo prostsza: łatwiej porównać oferty, szybciej wyłapać naciągane wyceny i uniknąć przerw, które rozbijają harmonogram. Przy dobrze ustawionym planie nawet duża modernizacja przestaje być chaosem, a staje się po prostu kolejnym etapem pracy.
